← Blogg

Övning · 21 augusti 2026 · 7 min

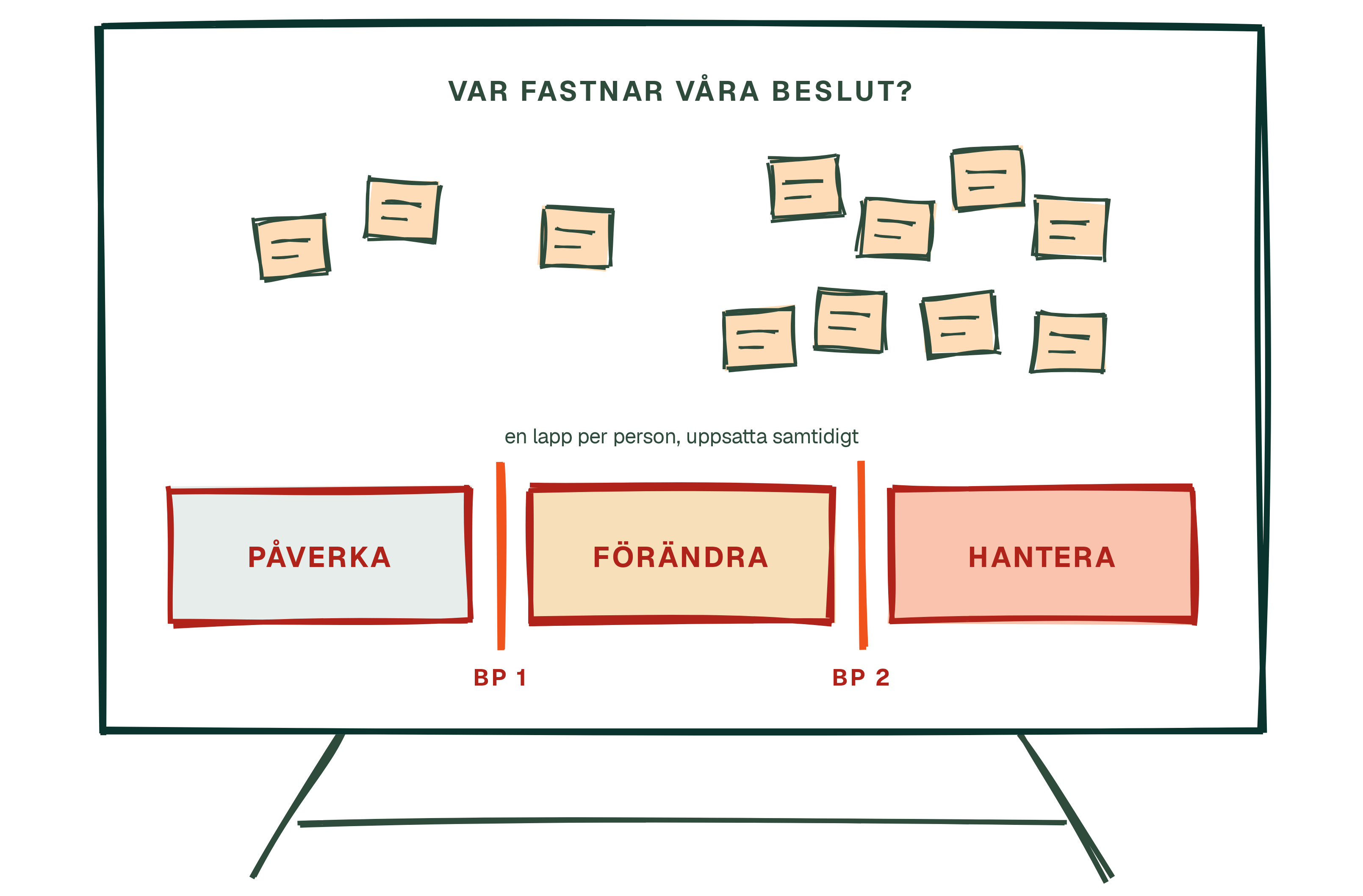

Var fastnar era beslut? En post-it-övning

En process ritad på ett blädderblock, en lapp per person och fem minuter som säger mer än en timmes samtal. Var hopen hamnar avgör vad ni ska arbeta med, och samma upplevelse har tre helt olika orsaker.

Övningen i korthet

Att ersätta det allmänna samtalet om att beslut tar för lång tid med en bild som pekar på en bestämd punkt i processen, och att jämföra gruppens egen bild med den den tror att medarbetarna har.

Tid
Cirka 30 minuter
Gruppstorlek
Från fyra personer och uppåt. Byggd för en grupp som fattar beslut tillsammans. I en blandad grupp fungerar den som introduktion till modellen, och då räcker en färg.
Material
Blädderblock, tjock penna och post-it-lappar i två färger. Med gott om plats fungerar den också som golvövning med tre lappar och två tejpremsor.
Var fastnar era beslut? En post-it-övning

Vad övningen är till för

Nästan alla ledningsgrupper har en känsla av att beslut tar för lång tid eller inte blir av. Samtalet om det brukar bli långt och sluta i allmänna omdömen om kultur och tempo. Den här övningen ersätter det samtalet med en bild, och bilden pekar på en bestämd punkt i processen. Det gör att arbetet efteråt kan bli konkret.

Teorin du går igenom först

Åtta minuter räcker. Bilden är en praktikers karta ur svensk förändrings- och projektledning, där beslutspunkter är ett etablerat grepp i modeller som PPS och XLPM. Någon namngiven upphovsperson finns inte. Tanken att en förändring har skilda faser med beslut emellan går tillbaka på Kurt Lewins beskrivning från 1947 av upptining, rörelse och återfrysning, och lever vidare i alla senare stegmodeller.

  • Påverka. Idén finns men är ännu ingens beslut. Här samlas underlag och här prövas om problemet ens är det problem man trodde. Skedet är billigt, och det är nu invändningar är värda mest.
  • Beslutspunkt 1: att vi ska sätta igång. Ett beslut om riktning och om att avsätta resurser för att ta fram ett hur, inte om lösningen.
  • Förändra. Nu utformas lösningen. Alternativ vägs och de som ska leva med resultatet får vara med och forma det.
  • Beslutspunkt 2: hur det ska genomföras. Nu bestäms lösningen och möjligheten att påverka innehållet upphör.
  • Hantera. Genomförande och efterarbete fram till det önskade läget. Här handlar ledarskapet om uthållighet snarare än analys.

Modellens värde ligger i att hålla isär de två besluten. Det vanligaste felet är att de slås ihop: ledningen presenterar en färdig lösning och kallar det dialog. Medarbetarna märker att frågan om att redan är avgjord, och invändningarna handlar då om hur fast de gäller om. Det är en av de vanligaste källorna till det som kallas förändringsmotstånd.

Var delaktigheten hör hemma

Modellen säger ingenting om vem som ska vara med i vilket skede, och det är just den frågan som gör den användbar. Bred delaktighet före beslutspunkt ett tar tid och skapar förväntningar som någon sedan måste hantera. Smal delaktighet går fort och kostar i förankring. Båda är rimliga val, och det som skapar problem är att välja utan att säga att man valt.

En användbar tumregel att ge gruppen: ju tidigare, desto billigare att ändra. En invändning i påverkaskedet kostar ett samtal. Samma invändning efter beslutspunkt två kostar ett omtag. Grupper som upplever mycket motstånd har ofta lagt sin delaktighet i det sista skedet, där det inte finns något kvar att påverka.

Så här gör du

  • Rita processen stort, medan de tittar på. Att rita den framför dem i stället för att visa en färdig bild gör att de följer med i logiken. Låt de två beslutspunkterna få vara tydliga lodräta streck.
  • Gå igenom modellen, åtta minuter. Se ovan.
  • Bestäm vilka beslut ni pratar om. Säg det högt: de beslut den här gruppen fattar om förändringar i verksamheten. Utan avgränsning svarar halva rummet på koncernens beslut och halva på sina egna.
  • Skriv, två minuter. Var och en skriver ett kort exempel på en gul lapp: ett beslut som fastnade, och var. Ett ord räcker.
  • Sätt upp samtidigt, en minut. Alla går fram på samma gång. Det är viktigare här än i de flesta övningar, eftersom den första lappen annars styr resten.
  • Titta, två minuter. I tystnad. Låt hopen sjunka in.
  • Fånga upp, tio minuter. Börja med den största hopen.
  • Den andra färgen, fem minuter. Var och en sätter upp en lapp i en annan färg där hon tror att medarbetarna upplever att besluten fastnar. Skillnaden mellan de två bilderna är övningens skarpaste del.

Tre saker som avgör om det blir bra

  • Rita beslutspunkterna som streck, inte som rutor. En ruta blir ett skede till. Ett streck är ett ögonblick, och det är just poängen med dem.
  • Låt ingen sätta upp en lapp mellan två skeden på måfå. Fråga vilket hon menar. Otydligheten i placeringen speglar ofta otydligheten i verksamheten, och då är den värd att prata om.
  • Säg att alla lappar är anonyma. Ingen skriver sitt namn. Det som ska diskuteras är mönstret, inte vem som tycker vad.

Tre hopar, tre helt olika problem

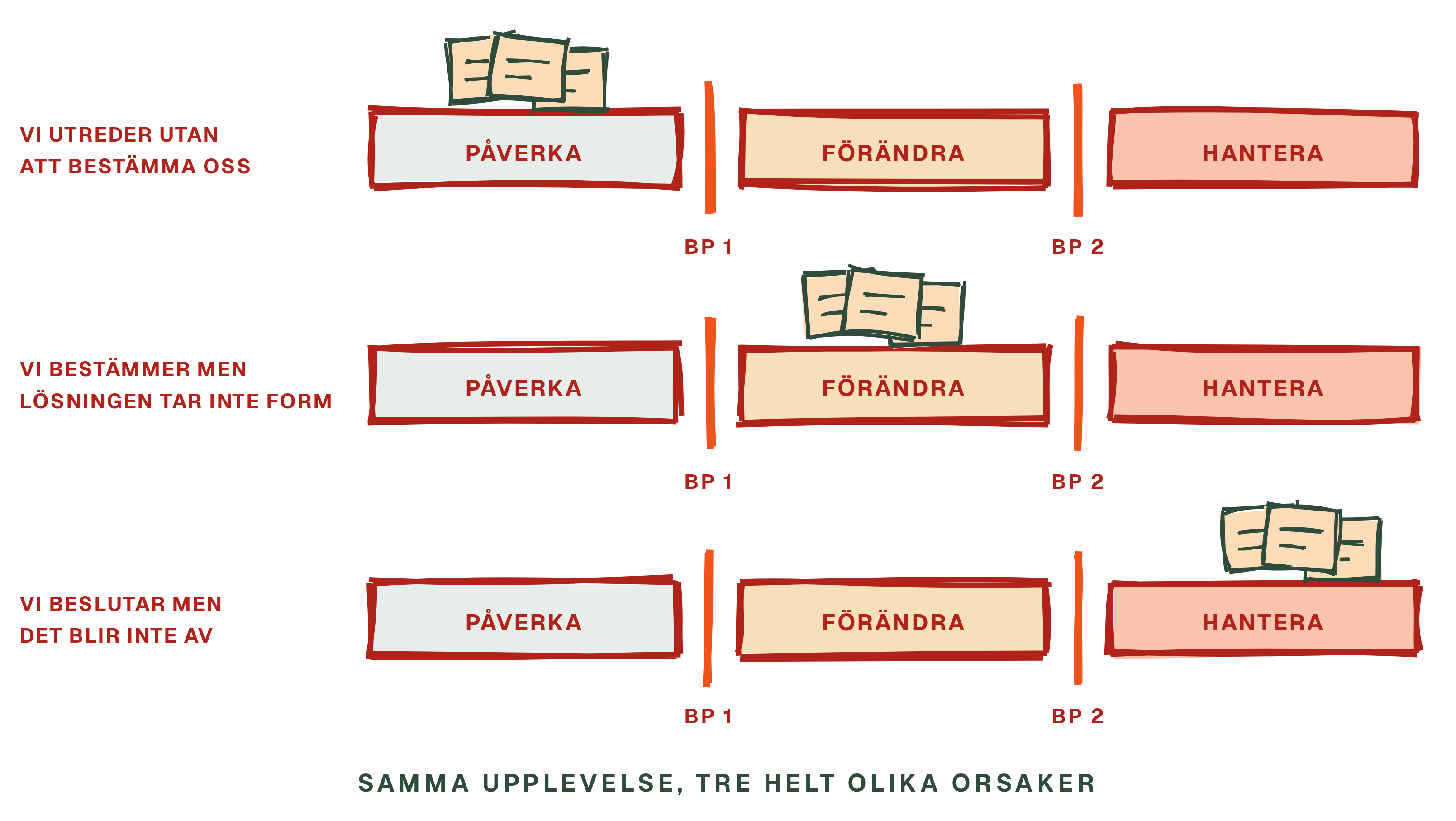

Tre rader med samma process, där lapphopen ligger på olika ställen i varje rad.
Var hopen hamnar avgör vad ni ska arbeta med. Samma upplevelse, att beslut fastnar, har tre helt olika orsaker beroende på vilken punkt i processen lapparna samlas kring.
  • Hopen ligger före beslutspunkt 1. Ni utreder utan att bestämma er. Frågorna kommer tillbaka till samma möte gång på gång, alltid med lite mer underlag. Det som saknas är inte analys utan någon som säger att nu sätter vi igång.
  • Hopen ligger mellan de två punkterna. Ni bestämmer er för att göra något men lösningen tar aldrig form. Ofta för att ingen fått i uppdrag att ta fram den, eller för att den som fått det inte fått tid.
  • Hopen ligger efter beslutspunkt 2. Ni fattar beslut som inte blir av. Det är det vanligaste svaret, och det pekar sällan på beslutsprocessen utan på genomförandet: uthållighet, uppföljning och vem som äger frågan efteråt.

En fjärde möjlighet är att lapparna hamnar utspridda utan mönster. Då är det ofta ett tecken på att gruppen inte har någon gemensam process alls, utan hanterar varje fråga på sitt eget sätt. Det är inte ett sämre resultat än de andra, men det kräver ett annat arbete.

Var uppmärksam på en sak i upplockningen. Grupper vill gärna komma överens om en hop även när lapparna faktiskt ligger på två ställen. Om bilden visar två tyngdpunkter, låt den göra det. Två olika sorters beslut kan mycket väl fastna på två olika ställen, och att slå ihop dem gör att åtgärden träffar fel.

Frågor att fånga upp med

När lapparna sitter uppe

  • Titta en stund innan ni säger något. Vad ser ni?
  • Ge ett konkret exempel från den här hopen.
  • Är det samma sorts frågor som fastnar, eller alla sorters?
  • När togs beslutspunkt ett senast, och sades det högt att den togs?
  • Vem äger frågan mellan de två punkterna?
  • Till den som satt sin lapp längst från de andra: vad ser du som vi inte ser?

Efter den andra färgen

  • Var ligger skillnaden mellan de två bilderna?
  • Vad tror ni att det beror på?
  • Vet medarbetarna att beslutspunkt ett är tagen när den är tagen?
  • Har vi någon gång kallat det dialog när frågan om att redan var avgjord?
  • Vad skulle de säga om de stod här i rummet?
  • Vad tänkte du men sa inte?

Följdfrågor beroende på var hopen ligger

  • Ligger den före beslutspunkt ett: vem har mandat att säga att nu sätter vi igång, och används det? Och: vilket underlag väntar vi på, och vad skulle vi göra annorlunda om vi fick det?
  • Ligger den mellan punkterna: vem fick i uppdrag att ta fram lösningen, och fick hon tid avsatt för det?
  • Ligger den efter beslutspunkt två: vem äger frågan efter att vi lämnat mötet, och när följer vi upp? Och den obekväma: är det något vi egentligen inte har bestämt oss för?

Att landa i något konkret

Övningen är billig att göra och lätt att låta stanna vid en intressant bild. Avsluta därför alltid med tre frågor som pekar framåt.

  • Vilken enda sak skulle flytta hopen ett steg?
  • Vem gör den, och när?
  • Hur vet vi om ett kvartal om det hjälpte?

Ett bra sätt att avsluta är att fotografera blädderblocket och ta upp bilden igen om tre månader med samma övning. Om hopen har flyttat sig har ni ett svar. Om den ligger kvar har ni ett annat, och det är också värt att veta.

Varianten på golvet

Har du gott om plats fungerar samma sak som en golvövning. Lägg ut de tre skedena som lappar med två tejpremsor emellan som beslutspunkter, och låt deltagarna ställa sig i stället för att sätta upp lappar. Det man vinner är att alla ser var de andra står i samma ögonblick, och att samtalet kan föras mellan dem som hamnat på samma ställe.

Det man förlorar är den andra färgen. På blädderblocket kan de två bilderna, gruppens egen och den gruppen tror att medarbetarna har, ligga kvar bredvid varandra under hela samtalet. På golvet måste man göra dem i tur och ordning, och då minns man den första sämre.

Ett grepp som är värt mer än övningen

Ett underskattat sätt att använda modellen efteråt är att inleda varje möte om en förändring med att peka på figuren. Vi är före beslutspunkt ett, ingenting är bestämt. Eller: vi är efter beslutspunkt två. Båda är hederliga. Det som skapar misstro är att låta det ena låta som det andra. Om gruppen tar med sig bara en sak från övningen bör det vara den vanan.

Fallgropar för dig som leder övningen

Bilden är linjär och verkliga förändringar är det sällan. Man går tillbaka, och ibland tas beslutspunkt ett i efterhand för att legitimera något som redan pågår. Om någon påpekar det har hon rätt, och det är värt att bejaka i stället för att försvara modellen.

Den andra fällan är att övningen blir en anklagelse mot den som leder gruppen. Om hopen ligger efter beslutspunkt två pekar den i praktiken på chefen, och det märks i rummet. Säg det innan ni börjar: att beslut inte blir av är nästan alltid ett systemfel med flera orsaker, och det som ska hittas är den orsak gruppen faktiskt rår över. Kom också ihåg att motstånd inte alltid är en följd av dålig process. Ibland är förslaget dåligt, och då är motståndet information.

I er senaste förändring, när togs beslutspunkt ett, och visste medarbetarna att den var tagen?

Källor

Lewin, K. (1947). Frontiers in group dynamics. Human Relations, 1, 5–41. · Ford, J. D. m.fl. (2008). Resistance to change: the rest of the story. Academy of Management Review, 33, 362–377. · Beslutspunkter som grepp finns i svenska projektmodeller som PPS och XLPM. · Övningsformen är en vanlig post-it-övning utan belagd upphovsperson.

Modeller i texten

  • Tre skeden och två beslutspunkter som inte ska slås ihop.

    Beslutsprocessen

    Svensk förändringspraktik, utan belagd originalkälla

    Från idé till önskat läge genom tre skeden och två beslut. Det första beslutet handlar om att vi ska sätta igång, det andra om hur det ska genomföras. Slås de ihop får människor frågan om hur innan de har fått svara på om.
